Freitag, 29. November 2013

Innenausbau, Fliesen & Pellets

Gestern haben die Fliesenleger im Bad die Wandfliesen fast fertig bekommen. Der Innenausbau incl. Spachteln der Hauptwohnung soll heute (oder spätestens morgen am Samstag) fertig werden. Nächste Woche folgt dann die ELW.

Ein freundlicher Mann am Telefon teilte mir gerade mit, dass er gerne heute 2x1000 kg Pellets liefern möchte. Von der geplanten Lieferung am nächsten Mittwoch (2x750 kg) wusste er nichts ...
Bad mit Duschbereich (links im Bild eine Spiegelung  in der offenen Terrasentür)

Donnerstag, 28. November 2013

Dies und das

Gestern wurden der HWR und der Vorratsraum verfugt und in der Küche die Wandfliesen verlegt. Sieht alles sehr gut aus. Beim Gäste-WC im HWR wollte Anneli zwei alte künstlerische gestaltete Jugendstilfliesen unterbringen. Dazu hat sie sich passende elfenbeinfarbene 15x15 Fliesen ausgesucht. Der Fliesenleger sagte dazu, so etwas habe er das letzte mal in der Ausbildung verlegt. Man könnte das jetzt unmodern nennen aber laut Wikipedia ist Retro ist seit geraumer Zeit ein Trend.

Der Elektriker war gestern auch fleißig und hat u.a. das Rätsel der nicht funktionierenden Raffstores dadurch gelöst, dass er die Klemmenzuordnungen im Schaltkasten korrigiert hat.

Dann wurde das Parkett geliefert und die meisten der noch fehlenden Fliesen sind inzwischen auch eingetroffen, was noch fehlt sind die Pelletes, die diese Woche geliefert werden sollten, da ist laut telefonischer Auskunft ein Fehler passiert - da auch unsere Heizung erst nächste Woche montiert werden soll ist das noch kein Drama.
Der Fehler bestand darin, dass ich zwei mal eine Tonne im BigBag bestellt hat, die Lieferfirma aber nur 750 kg BigBags hatte. Statt sich zu melden haben sie die Lieferung dann einfach unter den Tisch fallen lassen. Nun sollen die Pellets (2x750 kg zum selben Kilopreis) nächsten Mittwoch geliefert werden.


Mittwoch, 27. November 2013

Fliesen nach zwei Tagen

Nach zwei Tagen hat der Fliesenleger schon einiges geschafft:
Wandspiegel in der Küche der ELW
Das halbe Badezimmer der ELW
Den Hauswirtschaftsraum incl. des Gäste WCs
Die Vorratskammer
Der Küche hatte ich Montagabend einen ersten Anstrich verpasst.
Und auch im Schlafzimmer habe ich einen ersten Anstrich durchgeführt.

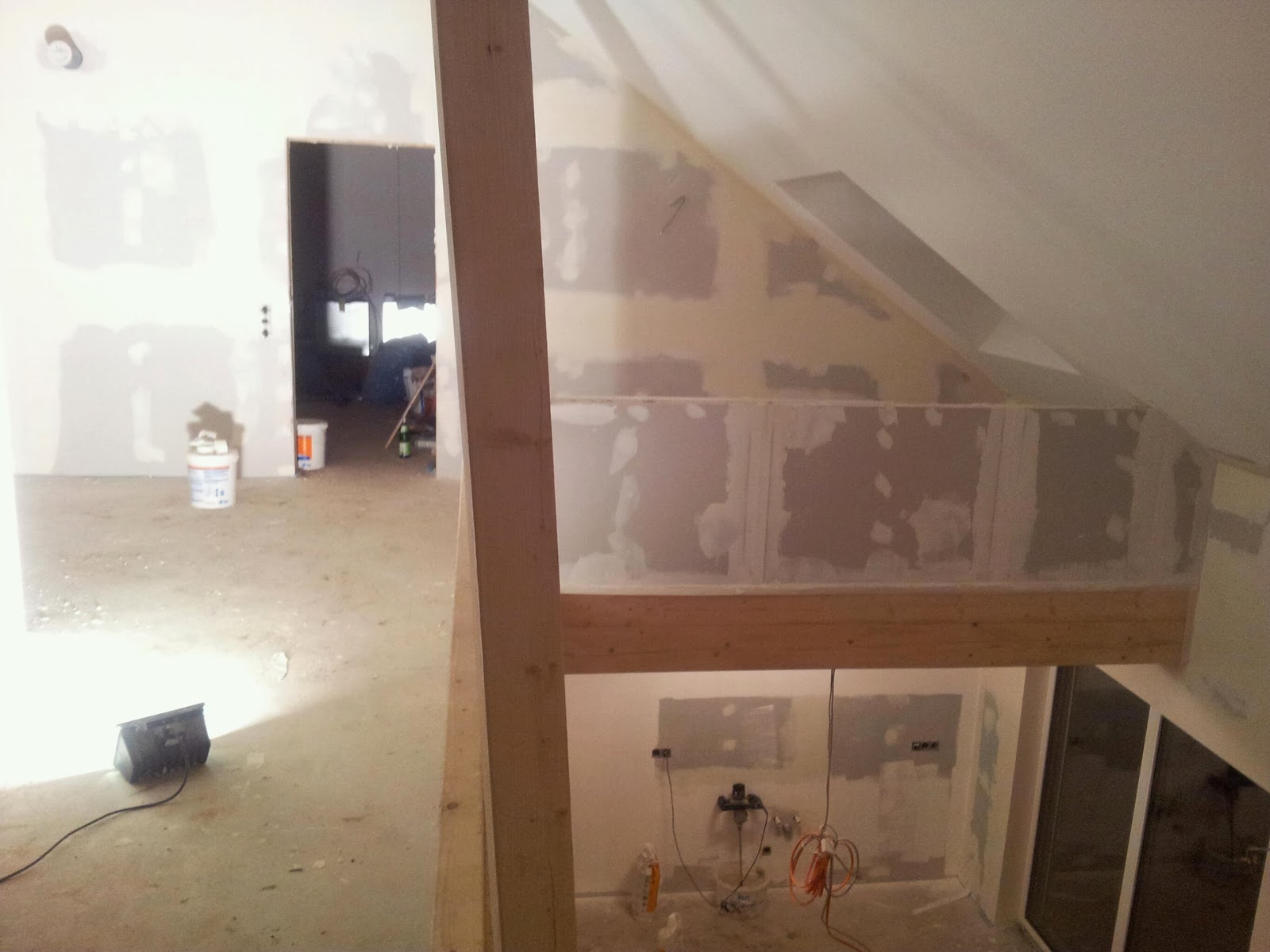

Blick von der Galerie Richtung Dachboden und Küche - noch mit Brüstungswand

Dienstag, 26. November 2013

Fliesenleger

Gestern hat der Fliesenleger den Estrich im Duschbereich verlegt und die Wände vorbereitet:
Bad in der Einliegerwohung
Dusche im großen Badezimmer mit Ablaufrinne (rechts am Rand)
Schließen der Löcher im HWR
Das Rohr für die Abwasserentlüftung im Dachboden wurde verkleidet.
Das Stromkabel im Dachboden liegt noch auf der falschen Seite der OSB-Platte.

Montag, 25. November 2013

Brüstungswand und Malern

Herr Müller der hat nach Absprache eine Brüstungswand an der Galerie aufgestellt. Leider sind wir damit nun nicht glücklich, weil sie den offenen Charakter des Hauses stark reduziert. Nun möchten wir gerne die beiden linken Gipskartonplatten durch eine Brüstung mit Sprossen ersetzen lassen. Mal sehen ob das noch geht und was das zusätzlich kostet.

Ein kleiner Rückschlag für unsere Zeitplanung ist, dass unser Maler von der eifersüchtigen Katze seiner Freundin gebissen wurde und nun für mindestens eine Woche mit einer Sepsis im Krankenhaus liegt. Das ganze Programm: Narkose, Fuß aufschneiden, spülen, intravenöse Antibiotikagaben ... jetzt müssen wer verstärkt selber ran ...

Heute fängt der Fliesenleger an - nur leider haben die Fliesen, die er mit als erstes verlegen will (Badezimmer Wandfliesen) Lieferschwierigkeiten - dabei waren die wirklich früh bestellt ...

Brüstungswand über der Küche und Anneli im Hintergrund beim malern.
Brüstungswand von oben, Die Schräge war das erst, was unser Maler Martin gestrichen hatte, damit die Arbeitsplattform abgebaut werden kann.
Anneli beim streichen des Windfangs.
Das Grün im Badezimmer ist hartnäckig und benötigt mehrere Anstriche bis es weg ist.

Donnerstag, 21. November 2013

Malern, Spachteln und Tauchpumpe

Der Maler hat mit der Schräge über dem offenen Wohnzimmer angefangen
Das meiste ist inzwischen verputzt
Im Sickerschacht ist inzwischen eine Tauchpumpe drin, die das Wasser in den angrenzenden Regenwasserablaufkanal pumpt.

Fensterbänke & Duschrinne

Gestern wurden die Fensterbänke montiert und die Dachfläche über dem Wohnzimmer gestrichen. Sieht alles sehr gut aus!
Weniger schön ist, dass der geplante günstige Duschablauf nicht mit den ausgesuchten 30x60 Bodenfliesen realisiert werden kann. In der Einliegerwohung werden wir daher kleinere Fliesen im Duschbereich nehmen müssen, in der Hauptwohung eine Duschrinne, die statt 130 € fast 500 € kostet (beides netto). Sobald man vom Standard abweicht (und nicht auf Baumarktprodukte ausweicht) wird es leider bei Sanitärobjekten extrem teuer.

Mittwoch, 20. November 2013

Spachten

Während das Wasser aus der Elektroheizung für den Estrich inzwischen knapp 50°C erreicht hat, haben Herr Müller und sein Team haben bereits große Teile der Wände verspachtelt. Heute Nachmittag können wir mit dem Streichen der Freiraumdachschräge über dem Wohnzimmer an, gefolgt von HWR und Gästezimmer.
Hier sieht man, die Brüstungswand an der Treppe (mit Stromkabel) und die halbfertige Trennwand zwischen Schlafzimmer und Galerie.
Die fertig gespachtelte Südseite der Galerie
Das fertig gespachtelte Gästezimmer

Badezimmer gespachtelt aber nicht geschliffen
Blick von der Küche Richtung Vorratskammer
In der ELW wird die Balkenlage ausgebaut

Montag, 18. November 2013

Dies&Das

Am Wochenende haben wir vor allem Regale im Fahrradschuppen zusammengebaut - jetzt haben wir immerhin dort schon mal  etwas Platz um Sachen zu verstauen.

Die Sockelleiste scheint auch schon fast fertig zu sein - nur die Farbe stimmt noch nicht (ist noch weiß statt grau).

Eine Widerstandsmessung (keine DIN-Messung) ergab eine Restfeuchte von ~3.5%. Laut Herrn Maasberg ist das sehr gut - und es ist noch eine Woche Zeit.

Folgende Punkte wurden heute mit Herrn Maasberg angesprochen und größtenteils geklärt:

  • Zeitpunkt Fliesenverlegung
  • Zeitpunkt Parkettverlegung (in Eigenarbeit, muss im Bereich der Treppenantritte zügig fertig gestellt werden.)
  • Höhe der Wandfliesen
  • Anschläge der Innentüren
  • Ab Mittwoch können wir (an ausgewählten Wänden) mit dem Streichen beginnen


Freitag, 15. November 2013

Strom ist da - und das Heizprogramm läuft

Seit gestern haben wir einen Stromzähler, und das Heizegerät für die Estrichaufheizung prüft die Belastbarkeit der Leitung. Beim Befüllen des Heizkreislaufs hat der Sanitärhandwerker leider das Überduckventil getestet und den halben HWR unter Wasser gesetzt :-(
Gegenüber vom gelben Heizgerät sieht man die halbhohe Trennwand zum WC im HWR.

Mittwoch, 13. November 2013

Putz, Strom & Verschattung

Inzwischen sind fast alle Regenfallrohre angebracht und der Fahrradschuppen ist auch komplett eingedeckt. Auf dem Foto sieht es so aus, als wäre auch die Verdunkelung für die Dachfenster montiert worden. Die zweite Lage der Sockelarmierung ist inzwischen angebracht (weiß) - hoffentlich wird das noch fertig bevor es endgültig zu kalt für den Putz wird. Außerdem gehen die Innenausbauten fleißig weiter. Nur SWB sah sich bis gestern außer Stande den Stromzähler zu liefern. Vielleicht klappt es ja heute. Ohne Strom kann das Heizprogramm für den Estrich nicht beginnen ...

Dienstag, 12. November 2013

Hausanschlüsse


Die Hausanschlüsse für Wasser, Strom und Telefon sind gelegt.

Schlafzimmer (teilgedämmt)


Auf dem Dachboden liegen noch die Holzflocken vom einblasen der Isolierung. Außerdem sieht man die noch unverbundenen Solarthermieanschlüsse und die Abluftleitung der Lüftung (hinten links oben).
Die beiden WC-Kästen sind unter Rigibs gelegt

Montag, 11. November 2013

Unser Haus ist in der Zeitung

Am Samstag (9.11.2013) war unser Haus in der Nordseezeitung abgebildet:


Hier hat der Bauherr geprüft, ob die Wetterstation sinnvoll am Solarpanel befestigt werden kann. Der Plan wurde dann zugunsten des südlichen Giebels geändert.

Heute hat SWB die Stromleitungen zum Haus verlegt.

Mittwoch, 6. November 2013

Flecken auf dem Putz






Der letzte Tag mit Gerüst

Heute wird das Gerüst abgebaut und das Kabel zur Wetterstation wird unter die Dachziegel gelegt. Zum Kabel anschließen muss ich dann auf eine Leiter ...

Hier die ersten Bilder vom inneren mit fertigem Estrich. Heute Morgen habe ich zusammen mit dem Innenausbauer die Fenster geöffnet. Erwartungsgemäß lief das Wasser von den Fenstern - die Temperatur im Haus war (für mich) angesichts des Wetters erstaunlich hoch (vielleicht auch Kondensationswärme?)

Dienstag, 5. November 2013

Estrich, Schuppentüren & Wetterstation

Gestern wurde der Estrich gegossen. Dementsprechend sind heute alle Fenster beschlagen. Ab morgen soll man den das Haus wieder betreten dürfen. Mal sehen, wie viele Wochen es dauert, bis der Boden belegt werden kann.

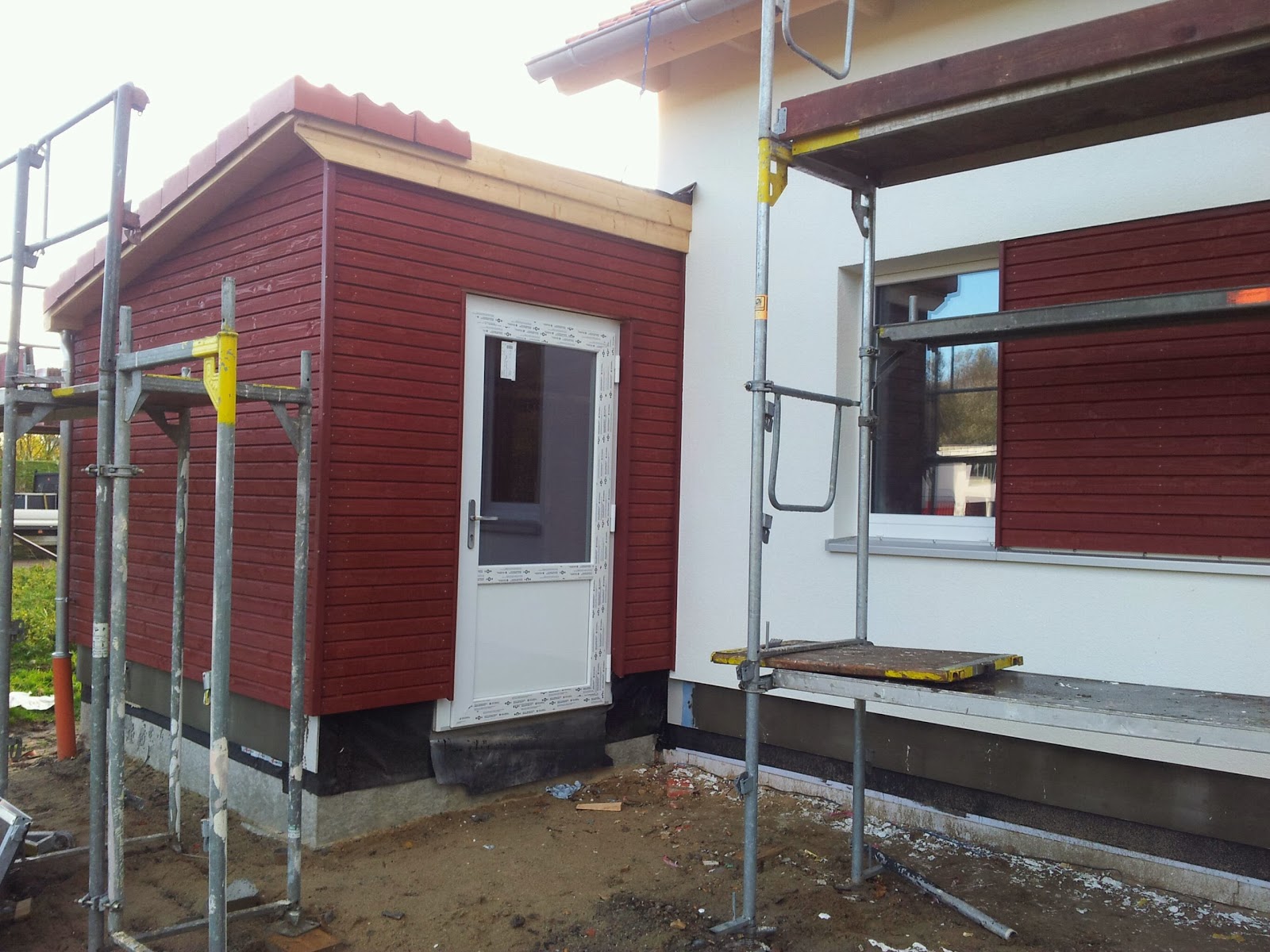

Herr Maasberg hatte die Türen für den Fahrradschuppen breiter bestellt als die Türauschnitte der Holzkonstruktion. Daher mussten die Öffnungen im Schuppen noch etwas umgearbeitet werden. Gestern wurden die Türen dann eingebaut. Für die Fahrräder und die Pellet-Paletten ist der breitere Durchgang auf alle Fälle ein Gewinn. Mehrkosten für diese Extraarbeiten werden uns für die angefallenen Arbeiten von ÖHS selbstverständlich nicht berechnet.

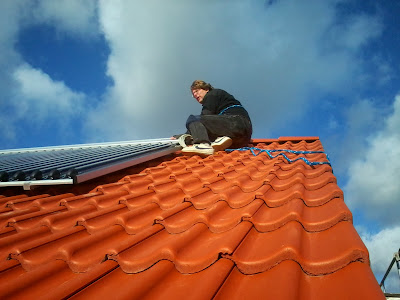

Heute morgen habe ich den Windmesser und den Sonnensensor am Giebel angebracht. Die Kabel sind noch nicht angeschlossen (und liegen daher noch etwas unordentlich herum), weil die Dachdecker es noch unter die Ziegel legen werden.
